À 1 700 mètres d’altitude, au cœur des Alpes autrichiennes, le chantier du réservoir de Wurtenspeicher entre dans une phase spectaculaire. Objectif : rehausser le barrage de 7 mètres pour doubler quasiment sa capacité, qui passera de 2,7 à 5 millions de m³ d’eau. Un projet stratégique pour optimiser la flexibilité énergétique du complexe hydroélectrique de Fragant.

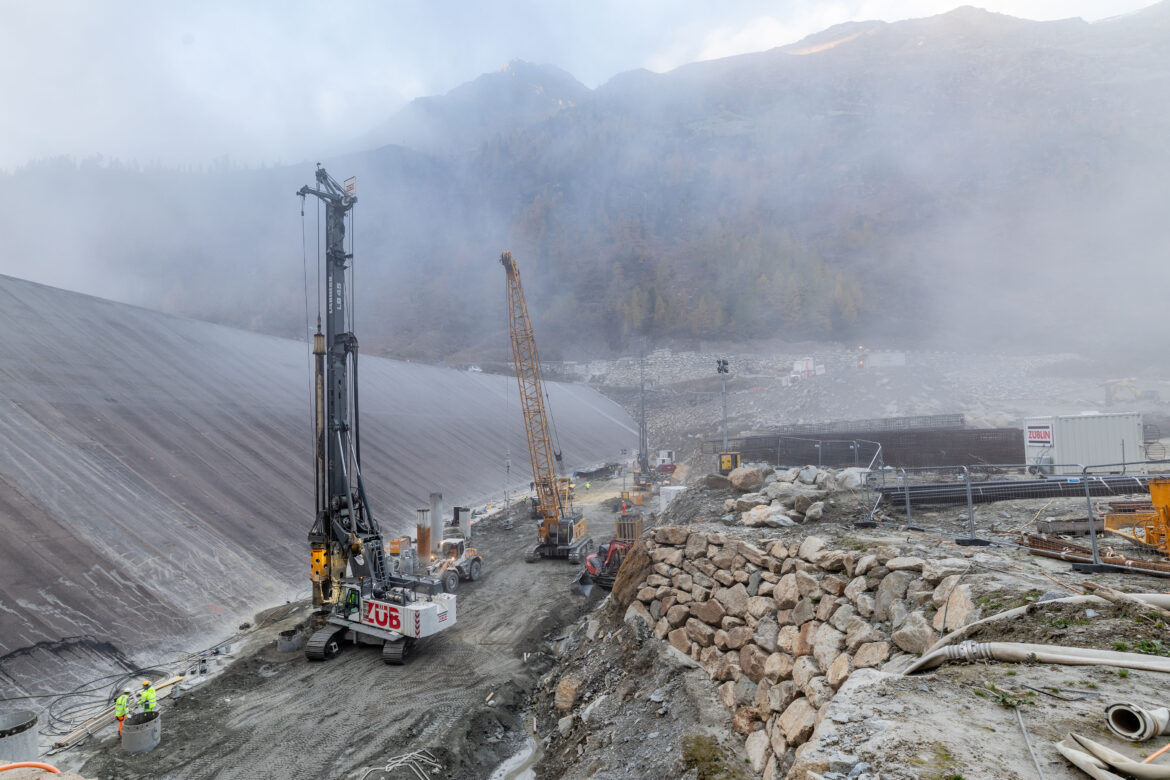

Sur ce terrain escarpé, la logistique relève déjà de l’exploit. Routes étroites, accès sinueux, conditions climatiques imprévisibles : avant même de forer, il faut savoir atteindre le site. C’est là que les engins Liebherr entrent en scène. La foreuse LB 45, dotée d’un bras repliable facilitant le transport en zones confinées, et la grue sur chenilles HS 8070 HD travaillent en tandem pour relever ce défi alpin.
Sur place, la précision est de mise. L’entreprise Züblin réalise des pieux forés selon la méthode Kelly, avec des profondeurs allant jusqu’à 22,5 mètres et un diamètre de 1,2 mètre. Au total, 2 800 mètres de pieux seront installés pour constituer un mur étanche de 167 pieux sécants, ancré dans la roche. Une opération délicate, soumise à une tolérance d’écart inférieure à 1 %, dans un environnement géologique abrasif et résistant.
Avec un couple maximal de 450 kN·m, la LB 45 affiche la puissance nécessaire pour ces travaux exigeants, tout en conservant une grande flexibilité. Sa capacité à atteindre jusqu’à 37 mètres de profondeur et ses dispositifs de sécurité renforcent son efficacité sur un chantier où chaque minute compte.
Démarrés en 2025, les travaux doivent impérativement s’achever avant le retour des conditions hivernales. En altitude, le calendrier n’est pas une option : c’est une contrainte.
